Klixbüll/Süd - dänische Grenze

Baustart im fünften Abschnitt

Container for the scroll indicator

(Will be hidden in the published article)

Von links nach rechts: Energiewendeminister Tobias Goldschmidt, Dörte Hansen (Leiterin Genehmigungsbehörde AfPE), Georg Praehauser (TenneT-Direktor Netzausbau, LPG), Michael Weiler (Gesamtprojektleiter Westküste)

Mit großen Schritten geht es Richtung Dänemark. Aktuelles zu den Entwicklungen im fünften Abschnitt der Westküstenleitung von Klixbüll bis zur dänischen Grenze erfahren Sie hier:

  • 7. Juli 2022

    Planfeststellungsbeschluss

    Am 7. Juli 2022 hat TenneT vom Amt für Planfeststellung Energie (AfPE) den Planfeststellungsbeschluss für den fünften Abschnitt erhalten. Dieser gleicht einer Baugenehmigung: Rund anderthalb Jahre, nachdem TenneT die Planfeststellungsunterlagen bei der Behörde eingereicht hat, können die Bauarbeiten für die letzten 16 Leitungskilometer auf deutscher Seite beginnen.

  •

Pressekonferenz zur Übergabe des Planfeststellungsbeschlusses für den fünften Abschnitt der Westküstenleitung

  • 13. Juli 2022

    Infomarkt zum Bauauftakt

    Anlässlich dieses Meilensteins fand am 13. Juli ein offizieller Infomarkt mit Vertreterinnen und Vertretern aus Politik, den vom Bau betroffenen Bürgerinnen und Bürgern sowie der interessierten Öffentlichkeit in Braderup (nahe Klixbüll) statt. Rund 40 Besucherinnen und Besucher kamen in das Gemeindehaus und erhielten Informationen zum aktuellen Projektstand sowie zu den nächsten Schritten.

    Mehr dazu erfahren Sie auf unserem Blog.

  • 18. Juli 2022

    Beginn der Bauarbeiten

    Die Bauarbeiten für den fünften Abschnitt der Westküstenleitung haben Mitte Juli begonnen. Neben Maßnahmen zum Schutz der Umwelt startet der Bau der Zugangswege. In den kommenden Wochen sollen dann die Fundamente für die Masten errichtet werden. Der fünfte und letzte Abschnitt der „grünen Windstromleitung“ soll bereits im nächsten Jahr fertiggestellt werden. Die Westküstenleitung wird für die Energiewende in Deutschland eine zentrale Rolle spielen.

  • 14. November 2022

    Stockung erster Mast

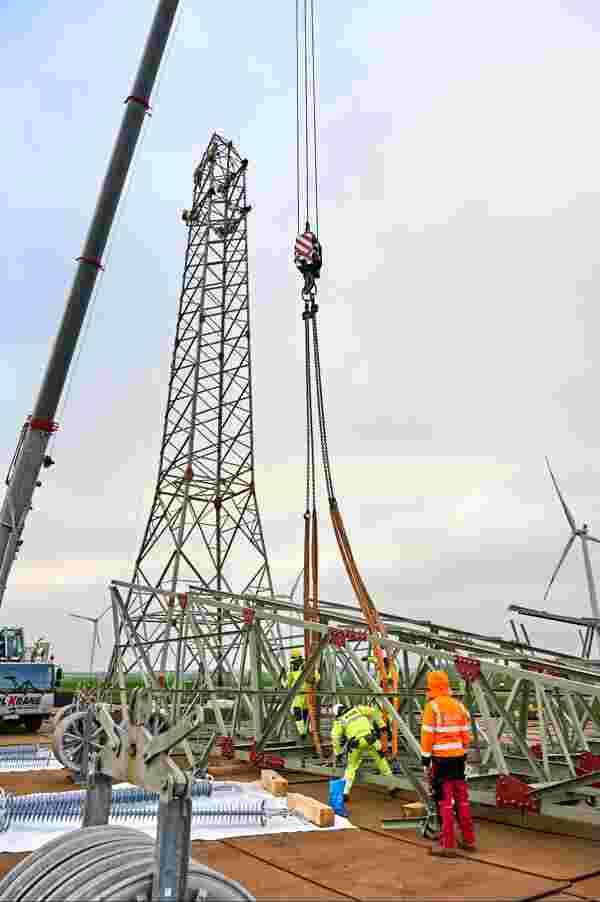

    Am 14. November 2022 wurde kurz vor der dänischen Grenze der erste Mast des fünften Abschnitts errichtet. In den kommenden Wochen werden die nächsten Masten folgen.

Stockung des ersten Masts im fünften Abschnitt

Nächster Artikel

Wildblumen-Biotop am Umspannwerk Klixbüll
Das Umspannwerk Klixbüll sorgt künftig nicht nur für grünen Strom, sondern auch für grünen Boden. Hier erfahren Sie, wie wir an der Westküstenleitung Energiewende und Naturschutz in Einklang bringen.
Lesen
